Case study logistico di trasporto industriale urgente con ritiro in cantiere in periodo festivo:
In sintesi
Evolutio Srl ha gestito un ritiro urgente di componentistica elettrica industriale da un cantiere navale in Friuli Venezia Giulia durante le festività di fine anno, garantendo consegna puntuale in Piemonte. L’operazione ha richiesto preavvisi formali, coordinamento multi-stakeholder e piena operatività in periodo festivo, completata senza ritardi.
Contesto operativo
Settore: componentistica elettrica industriale

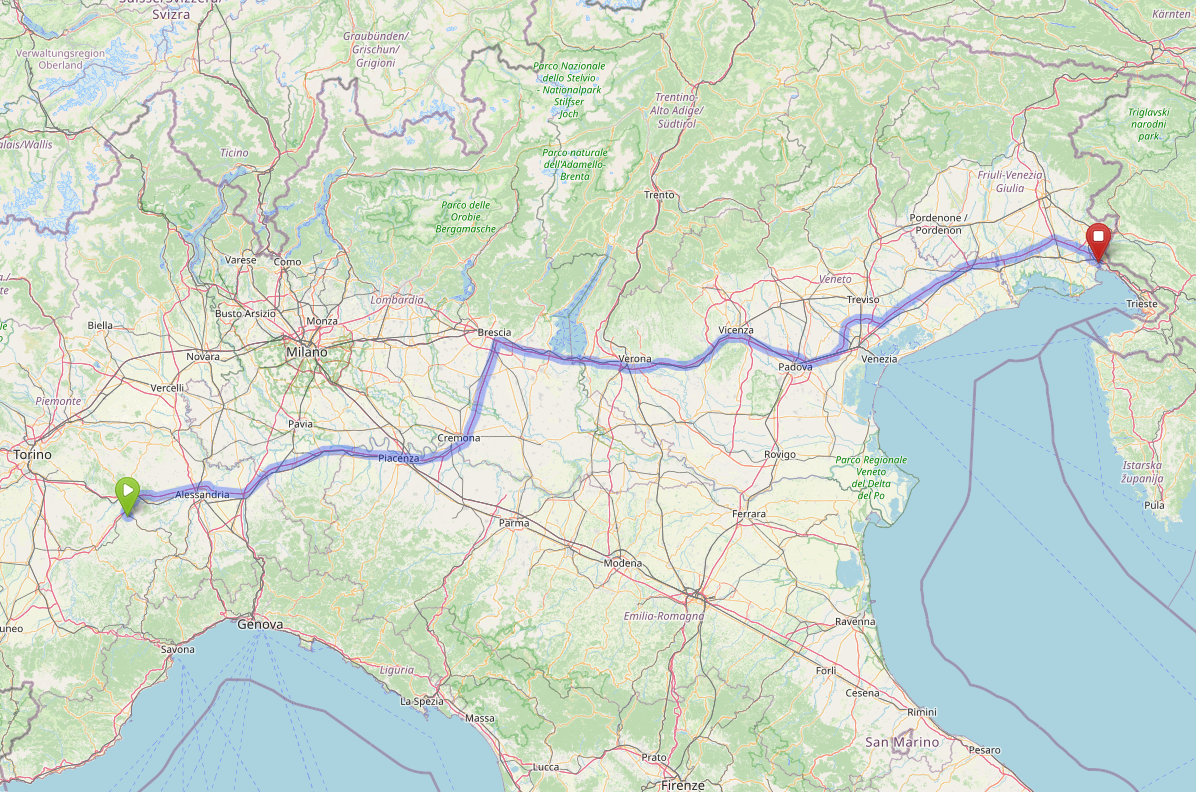

Rotta: Friuli Venezia Giulia (cantiere navale, provincia di Gorizia) → Piemonte (provincia di Asti)
Periodo: festività di fine anno (30 dicembre – 7 gennaio)
Criticità: accesso a cantiere industriale, personale ridotto, tempistiche non prorogabili
Il problema: ritiro da cantiere navale in periodo festivo
Il ritiro di materiale da un cantiere navale presenta complessità operative elevate, ulteriormente amplificate durante le festività di fine anno. Gli accessi sono regolamentati da procedure di sicurezza stringenti, il personale operativo è ridotto, le autorizzazioni devono essere richieste con preavviso e le finestre temporali disponibili sono limitate. Senza una pianificazione preventiva, il rischio concreto è il blocco del ritiro o ritardi con impatto diretto sulla produzione.
La richiesta del cliente: trasporto industriale urgente
Il 30 dicembre, ultimo giorno lavorativo dell’anno, un’azienda piemontese specializzata in componentistica elettrica industriale contatta Evolutio per una spedizione urgente. Il ritiro era richiesto per lunedì 5 gennaio presso un importante cantiere navale in provincia di Gorizia, con consegna presso la sede del cliente in provincia di Asti entro mercoledì 7 gennaio. Il materiale, destinato a riparazione, era indispensabile per la ripresa delle attività produttive dopo le festività. Il vincolo principale era il tempo: sei giorni di calendario totali, di cui cinque festivi, per organizzare l’intera operazione.
La sfida: trasporto industriale urgente durante le festività
I cantieri navali non operano come magazzini standard. L’accesso richiede preavvisi formali di almeno 24-48 ore, autorizzazioni specifiche per mezzi esterni, identificazione preventiva degli autisti e rispetto rigoroso dei protocolli di sicurezza. È inoltre necessario coordinarsi con personale autorizzato al carico, rispettare slot orari prestabiliti e, spesso, operare con accompagnamento interno. Durante le festività, queste attività sono ulteriormente complicate da personale ridotto e comunicazioni rallentate.
La soluzione Evolutio: preavviso e coordinamento proattivo
Nonostante il periodo festivo, Evolutio ha attivato immediatamente l’operazione tra il 30 dicembre e il 2 gennaio. È stata confermata la disponibilità del vettore per il 5 gennaio, identificati mezzo e autista e inviato il preavviso formale al cantiere navale con tutti i dati richiesti. In parallelo è stato verificato il presidio operativo del cantiere per il giorno del ritiro e confermata la disponibilità del personale autorizzato.
Esecuzione del ritiro
Lunedì 5 gennaio, il mezzo è arrivato al cantiere navale in mattinata. La documentazione era già verificata, l’accesso autorizzato e il materiale pronto per il carico. Le operazioni si sono svolte senza attese né imprevisti e il mezzo è partito regolarmente verso il Piemonte, completando il ritiro nella stessa mattinata.
Monitoraggio e consegna
Durante il trasporto, Evolutio ha mantenuto un monitoraggio attivo con comunicazioni costanti tra autista e cliente. Le tempistiche sono state verificate fino alla consegna finale, avvenuta regolarmente mercoledì 7 gennaio presso la sede del cliente in provincia di Asti. Il materiale è risultato immediatamente disponibile per il processo di riparazione, senza impatti sulla pianificazione post-festiva.
Come siamo arrivati al successo dell’operazione di trasporto?
L’operazione è riuscita grazie all’operatività garantita anche durante il periodo festivo, alla gestione proattiva delle autorizzazioni e a un coordinamento efficace tra tutti gli attori coinvolti: cliente, cantiere navale, personale operativo, vettore e destinazione finale. Il monitoraggio end-to-end ha evitato incertezze e ridotto i rischi tipici delle spedizioni industriali complesse.
Perché serve un partner logistico specializzato per un trasporto industriale urgente
Un corriere può trasportare rapidamente una merce, ma nei cantieri navali e nei siti industriali complessi è necessario un partner specializzato capace di gestire accessi regolamentati, autorizzazioni, coordinamento operativo e monitoraggio continuo. In contesti critici e in periodi festivi, questa competenza fa la differenza tra una spedizione riuscita e un fermo operativo.
Devi organizzare il tuo trasporto industriale urgente?
Devi organizzare ritiri o consegne in cantieri navali, stabilimenti industriali o siti con accessi regolamentati, anche durante periodi critici? Evolutio gestisce preavvisi, autorizzazioni e coordinamento operativo per trasporti industriali senza imprevisti.
Caso studio basato su operazione reale. Dettagli identificativi omessi per privacy clienti e relazioni commerciali.
